čtvrtek 28. dubna 2011

Aprilove pocasi

Minulý týden jsem si pochvaloval, jaké je krásné počasí, ale zato tento týden se nám to vymstilo. Pondělí bylo velikonoční a tak jsem mohl začít s práci až v úterý. V úterý pršelo celý den a tak jsem doma překresloval prováděcí plány tak, abych mohl kostru dumu vyrobit a nemusel přemýšlet na stavbě jak co bude. Ve středu jsem dopoledne opět kreslil a až půda trošku obeschla, tak jsem jel na stavbu. Opět mě zahnala průtrž mračen. Dneska jsem byl na stavbě od rána a ve 4 hod. opět ten sami scénář viz. video zde: Picasa Stihl jsem jenom udělat šalování na část desky obývacího pokoje a pracovny. Zítra snad dodělám druhou úroveň a v sobotu bychom rádi proarmovali kari sítě. Jenom doufám, že bude trošku slušné počasí.



sobota 23. dubna 2011

Navazeni a hutneni podkladu pod desku

Dneska jsme si teda pořádně dali do těla. Ve čtyřech lidech (já, otec, tchán a švagr Petr) jsme rozvozili cca 20 tun recyklované betonové drtě pod desky domu. Vrstva podkladu je 10 - 15cm (v garáži až 20cm). Začali jsme kolem půl deváté a skončili jsme v 19 hod. Před rozvozem jsme ještě dorovnali zeminu kolem odpadů a odstranili hlínu co byla navíc z výkopu. Vše se zhutnilo vybračni deskou a začali jsme navážet. Jelikož horní desku obývacího pokoje jsme nešalovali při zalévání pasu, tak jsem musel udělat vnitřní bednění pro vysypání drtě tak, aby se potom dal základový pas spojit s deskou. Ty dvě dřevěné desky už pod betonem zůstanou. V garáží jsme museli vybrat vrstvu hlíny cca 20cm, aby vznikl prostor pro uložení recyklátu. Jelikož bylo celý týden krásné počasí, tak už jsem opálený jak turek. A taky jsme museli dodržovat pitný režim (padlo 19 piv a 6 Ondrasovek) Myslím, že dnešní akce se velmi povedla a všem zúčastněným moc děkuji. (snad příště zase někdy přijdou)

zacatek pokladky v obyvacim pokoji

svagr Petr a jedny z mnoha kolecek ktere odvozil



vnitrni  salovani





pátek 22. dubna 2011

Hutneni podlozi a lezata kanalizace

Včera jsem dokončil pokládku ležaté kanalizace pod domem. Hlavní rameno kanalizace vycházející z domu má průměr 150 mm a pod deskou se po prvních dvou odbočkách redukuje na 125mm. Na ležaté potrubí jsem použil trubky KG PVC, které jsou určené do země (jsou pevné). Celou kanalizaci jsem si ručně vykopal a s pomoci otce položil do výkopu na dno vysypané překatrovaným štěrkem. Potom jsem usadil potrubí do požadovaného sklonu 3stupně (odbočky jsou v trošku větším sklonu) a celé potrubí zaházel opět štěrkem do výšky cca 6cm nad potrubí. Štěrk jsem průběžně hutnil pomoci latě kolem potrubí a pak lehce nohou. Všechna napojení na hlavní větev jsem dělal s odbočkama 45stupňů, kvůli hladkému toku.   Překvapila mě jednoduchost skládání celého potrubí, kdy jsem těsnicí kroužky vždycky vyjmul, vyčistil drážku a kroužek namazal z vnější strany silikonovým mazadlem na spoje potom vrátil a namazal z vnitřní strany a potrubí pěkně zapadlo. Po obsypáni pískem jsem průchod přes základovou spáru vypenoval PUR pěnou. A cele potrubi částečně zasypal zeminou, kterou jsem po vrstvách hutnil nohama. Vývody jsem zadělal fólií a izolepou. Cekove naklady na lezatou kanalizaci : 5984,-kc ale jeste k tomu pribude kontrolni sachta cca 3 tis., napojeni na kanalizaci atd...

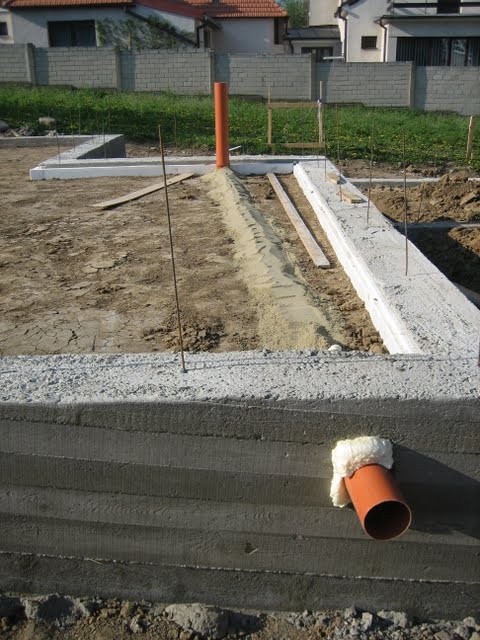

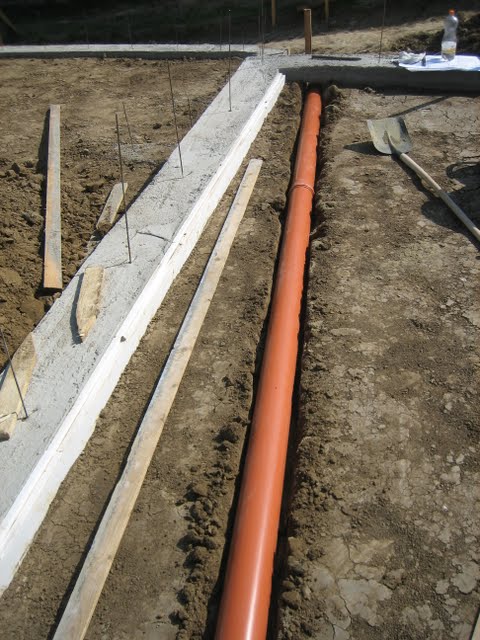

cast lezate kanalizace, pozdeji jsem jeste doobjednaval dalsi trubky
otec kope hlavni vetev kanalizace

vyvody v technicke mistnosti pro pracku, sprchu a odvod kondenzatu z rekuperace

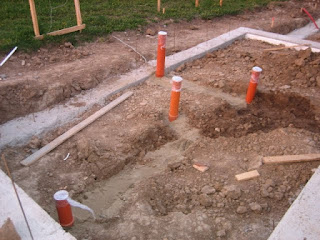

vyvody na WC, umyvadlo

pruchod pres vnitrni zaklad

vsechny odbocky jsou v 45 st. uhlu


zacinam obsypavat piskem

vyvod pro drez v kuchyni

hlavni vetev se stoupackama

vyvod z domu a stoupacka do koupelny v patre


castecne zasypano



Taky jsem už dokončil přisávání vzduchu ke krbové vložce. Jelikož je na délku přes 5 m použil jsem průměr potrubí 125mm. Jako ideální vyústění z fasády domu jsem zvolil jižní stranu domu v místě spodní terasy cca 30cm od čistě podlahy se sklonem cca 2st. kvůli případnému kondenzátu.

prisavani ke krbu



vyvod na jizni strane

Ještě před pokládkou potrubí jsem s tchyni a tchánem rozvezl hlínu v místě obývacího pokoje, pracovny a kuchyně, kterou jsme po vrstvách hutnili vybracni deskou. Dneska mi švagr Petr zařídil dovoz drceného betonového recyklátu pod základovou desku. Celkem cca 11m3. Zítra budeme recyklat rozvážet a hutnit.





pondělí 18. dubna 2011

Priprava na desku

Minuly patek po betonovani zakladovych pasu jsem cely den rozdelaval bedneni. Slo to docela dobre, az na spodni desky, ktere byly trosku utopene v betonu.  S tema jsem se docela nadrel. Zlomil jsem nasadu na kladivo, krumpac i sekeru. (Dneska jsem vse poridil nove). Spodni desky z vnitrni strany zakladu, ktere nebylo mozne vytahnout jsem tam nechal. Myslim, ze pouziti sroubu 5x50mm byl super napad. Stacilo obejit bedneni a vsechny zase vysroubovat a mam zase dve krabice sroubu, ktere muzu pouzit.



V sobotu jsem se svagrem kopal pripojky na vodu a odpady. Pripojku vody jsme po dohode ve VaK Hodonin zmenili a misto vodomerne sachty pouzijeme napojeni pres garaz s ulozenim budiku do vyklenku. Tim usetrim pres 10 tis. na vodomerne sachte, kratsi pripojeni a zadne kopani diry na sachtu. Jenom nas prekvapila hloubka vedeni litinoveho potrubi vody na hranici pozemku, ktere je v hloubce  snad 2m a nad nim vede v hloubce cca 1,2m plyn. Mel jsem strach, jak bude vypadat prostup na odpadni potrubi, protoze pri betonovani mi prostup nekdo prohodil kamenem a tak jsem to na rychlo opravoval v tekutem betonu, nastesti stacilo trosku zacistit zateceny beton majzlem a je to ok. Koupil jsem chranicku DN50mm v delce 8,5m na vodu, jeste budu potrebovat chranicku na elektriku. Zitra jdu koupit lezate rozvody KG PVC kanalizace a bude se hutnit podklad pod deskou.


Dneska jsem konecne vyrobil dvere na stavebni boudu. Z vnejsi strany jsem pouzil desku z lamina, na kterou jsem prisrouboval ram z prken po salovani vcetne vystuh uprostred a potom z vnitrni strany oplastoval panelem surove drevotrisky co zbyla z boudy. Vsechno jsem poradne prosrouboval a dvere jsem zapustil do zarubne s prken tak, aby se nedaly z bocni strany vypacit ani protlacit do boudy (ze zadni strany jsou po obvodu prisroubovane pakliky, ktere tvori falc zarubne.Panty jsem pripevnil na dvere z vnejsi strany tak, aby se dvere dali otevrit dokoran, prozatim jsem panty schoval pod prilozky z lamina, pozdeji lamino nahradim kusy oplechovani priroubovanym torx srouby rapid. (vetsina zlodeju hvezdickove srouby neceka - doufam)

 Dnes jsem taky koupil extrudovany polystyren XPS presne tento typ: Styrotrade v tloustce 50mm a zacal jsem zateplovat schodek z vnitrni strany u obyvaciho pokoje, abych mohl zacit zitra s hutnenim podlozi. V obyvacim pokoji budu taky pokladat potrubi KG PVC 125 pro prisavani vzduchu ke krbove vlozce. Stacilo by i 100mm potrubi, ale je to pres cely obyvaci pokoj tj. 6m, tak radsi udelam vetsi (doporucuje vyrobce u delky nad 3m).



čtvrtek 14. dubna 2011

Stavebni bouda, bedneni, vyliti betonem




Za poslednich 14 dnu jsme udelali spoustu prace. Stavebni bouda uz stoji i se strechou. Celkove naklady ne boudu jsou cca 2000,-kc. tj. Drevo z lesa, plechova strecha (1000,-kc), folie na izolovani drevotriskovych desek z vnejsi strany. (cca 200,-kc), DTD formaty - obalovky - dve vrstvy (550kc), panty, petlice a zamek cca 300,-kc.  Jeste musim dodelat dvere (po odstraneni dreveneho bedneni ze zakladu)




Behem praci na boude mi svagr Petr rozvozil sterk do zakladove spary (celkem cca 10 - 12cm na vysku).

Ve stredu minuly tyden prislo zelezo do zakladu, ktere jsme slozili u sousedu. Ve ctvrtek jsme se svagrem a kamaradem co dela armovani v praci ulozili armovani do zakladove spary. Jeste pred amovanim jsme na udusany sterk ve spare ulozili zemnici pasek 4x30mm celkem cca 56m. Pasek jsme ulozili po obvodu zakladu domu a podlozili ho kameny, aby se zalil do betonu. Po obvodu domu je potom celkem 5 vyvodu na uzemneni.   Celkem je v zakladech pres 1km zeleza. Trminky 25x50cm z roxoru 6mm po 30 - 40cm (560m), podelne tyce 10mm roxory (350m), spojovaci roxory pro napojeni kosu v ohybech (140m), a vertikalni roxory pro napojeni kari siti (100m) Vsechno jsme dukladne zdratkovali.


Minuly patek jsme privezli drevo na salovani zakladove spary. Rozhodl jsem se pro toto reseni z nekolika duvodu:
1.Jelikoz nase zakladova deska je velmi slozita, tak by bylo velmi obtizne v tak clenitem terenu pocitat potrebne vysky pro ztracene bedneni.
2. Nemam dost lidi na rucni vyrobu betonu pro vylevani ztraceneho bedneni.
3. Cenova uspora pri pouziti dreva.
Jako hlavni minus pri pouziti dreveneho bedneni povazuju:
1. Nebezpeci prolomeni bedneni tlakem betonu - to se nam nastesti nestalo.
2. Nerovnost z vnejsi strany zakladove spary a tim problematicke zatepleni soklu v miste ukonceni bedneni a napojeni spary do zeme.  (Jelikoz mame desku terasovitou a budeme dorovnavat teren navazkou, tak zatepleni v rostem terenu bude jenom castecne.)
Celkem jsme privezli skoro 2m3 stavebnich prken tloustky 24mm. Cele bedneni jsem vetsinou srouboval vruty 5x50mm a 5x70mm, ktere nyni po vyschnuti betonu muzu opet vysroubovat a pouzit jinde. (celkem cca 350vrutu) taky jsme pouzivali hrebiky delky 63 a 80mm.  Cekove jsem za drevo zaplatil cca 6200kc i s dopravou.
Cekove do zakladovych pasu padlo presne 30m3 betonu tridy C 12/15 a jelikoz mam skveleho svagra, ktery mi zaridil mega slevu v betonarce, tak jsem za tento beton zaplatil celkem s dopravou a pumpou 56 tis. kc!
Cela akce probehla behem 3 hodina za pomoci otce, tchana, svagra, kamose zednika a me.  V prubehu betonaze jsme do spary hazeli kameni a doslo taky na zadrhel, kdy mi nekdo kamenem prorazil pruchodku na odpad. Trosku jsem to spravil, ale jsem zvedav jestli budu muset zitra sekat nebo trubka projde.






v poslednim mixu zustalo truchu betonu, tak jsme ho museli vylit pod budouci zakl. desku.
