neděle 31. července 2011

Vývoj návštěvnosti blogu 2.

Tak tu máme opět konec dalšího měsíce a s ním taky přesně konec šestého týdne od začátku práce se dřevem na samotném domě. (začátek kotvení prahů domu 19.6.) A spolu se stavbou domu se taky zvyšuje počet návštěv na blogu. Jsem velmi rád, že za poslední měsíc se zvýšila návštěvnost více než 2x. Jsem velmi zvědavý, jak se bude graf návštěvnosti pohybovat na konci měsíce srpna. Bude to opět dvojnásobný nárust?
Dnes jsem objednal dalších 4,5m3 materiálu na konstrukci střešního pláště a tak doufám, že do konce srpna bude dům pod střechou.
 A taky ještě dodám, že  společně jako roste stavba domu, tak roste i bříško moji milované ženušky. Tak nevím, budu mít dříve postavenou střechu, nebo syna v kolíbce?

sobota 30. července 2011

Obvodove steny podkrovi 3. - 4. den

 Ve čtvrtek jsem měl domluvenou dopravu na KVH hranoly. Tak jsme dopoledne dokončili oplášťování OSB deskama v obývacím pokoji. Odpoledne jsem si připravil parobrzdnou Delta luxx fólií na potřebné šířky k pozdějšímu vzduchotěsnému napojení střešního pláště na obvodové stěny. Pro presne rezani pouzivam tento zpusob: Odvinu fólií na potřebonou délku, pak ji od volného konce opět smotám a uříznu roli na potřebnou šířku pomoci nože na řezání izolace.




Protože pořád prší, rozhodl jsem se, natřít prahy a spodní části stojek penetračním lakem pro lepší ochranu spodní konstrukce. Taťka to měl za chvilku hotové.


Odpoledne jsem potom zajel pro materiál. Tentokrát toho bylo 3,5 m3 a měl jsem strach, jestli to vůbec uvezem. Naštěstí to klaplo a dřevo už je připravené ke zpracování. Při ukládání dřeva z auta na stavbu nám samozřejmě opět pršelo.
speciální způsob nakládání - tzv. "šup tam s tím"

ulozeny material
V pátek jsme potom začali kompletovat severní štít domu. Pokud by nám v průběhu dne 3x nezapršelo, tak by jsme stihli štít dodělat. Déšť nás zdržel a tak jsme postavili dvě části štítu směrem do ulice a zadní část si připravili na dokončení v sobotu. Video



Taky jsem zapomněl okótovat jeden rozměr na výkresu u zadní části štítu a tak jsme sešroubovali co se dalo a dneska  ráno jsme obvod podkroví dokončili.
v zadni casti stitu jsme taky musel udelat prostup pro vlozeni HT 70 potrubi k odvetrani kanalizace z WC v prizemi



dokonceny obvod domu.
Dnes v sobotu jsme taky nařezali a sešroubovali příčku oddělující obývací pokoj od pokoje v podkroví. Tato příčka je celkem komplikovaná, a tak jsem měl obavu jak všechno bude pasovat.


Ještě včera v noci jsem dokončoval konstrukční řešení a kotování a dneska už je příčka hotová. Příčka je složená že dvou rámů, které jsou sešroubovány do sebe. Spodní část příčky má úhel sklonu 17 stupňů a bude tvořit rovinu se střechou nad obývacím pokojem a pracovnou. Druhá zvýšená část příčky ma slon 12,5 stupňů je od spodní osazena o 80mm směrem do pokoje z několika důvodů:
1. vytvoření plochy pro ukotvení zaklápěcích palubek a PUR-PIR panelů nad krovem. (pro čtenáře možná nesrozumitelné - později to bude zrejmne z fotografií)
2. u příčky povede střešním pláštěm komínové těleso a tak bych nemohl dostatečně zaizolovat boční stěnu vikýře. Díky posunutí můžu vložit stejně množství izolace jako po obvodu domu.
Mezi těmito panely je vložen pruh delta luxx fólie pro vzduchotěsně napojení střechy a příčky.

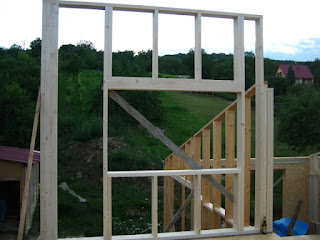

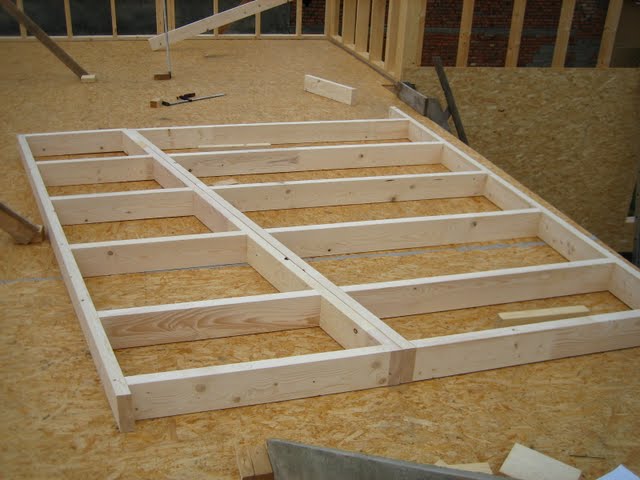

spodni cast postavena, ceka na prisroubovani

kompletni pricka vcetne vlozene Delta folie

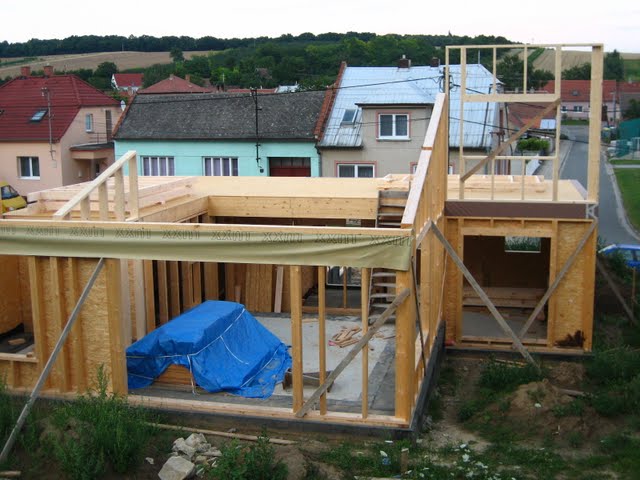

pohled z foto bodu (hromada ornice na zahrade)

V pondělí budeme pláštovat podkroví abychom mohli postavit hlavní nosnou příčku. Dnes nás na stavbě navštívil dodavatel KVH a slíbil, že po zaslání rozpisu bude mít krovy do 72 hodin připraveny k expedici. Tomu říkám servis.

středa 27. července 2011

Obvodove steny podkrovi 2 den.

Tak po pondělním dešti, jsme v úterý opět pokračovali ve stavbě obvodových stěn. Připravil jsem si výrobní výkres jižního štítu v ložnici a podle něj jsme stěnu vyrobili.
ve stitu jeste chybi dodelat vystuha vlevo


bocni stojky oken jsme pozdeji jeste zdvojili a zavetrovaci lat se prisroubovala az na zdvojeni
stitova zed se povedla velmi rovne



Toto je mira zbyvajici roztece obvodu v podkrovi, kterou je ze severni strany nutno dodelat. Kdyz jsem vecer kontroloval tuto miru v mem 3D navrhu v PC tak rozdil v navrhu  oproti skutecnosti dela 0,4mm !! Cekal jsem nepresnost v radu centimetru, ale 4 desetiny milimetru by me nenapadly ani ve snu!

Postavili jsme taky všechny tři díly východní stěny podkroví, které jsme měli sešroubované už od soboty. Všechno jsme srovnali do váhy a zavětrovali v místě oken tak, aby zavětrovací latě mohly zůstat i během pozdějšího oplášťování OSB deskama.

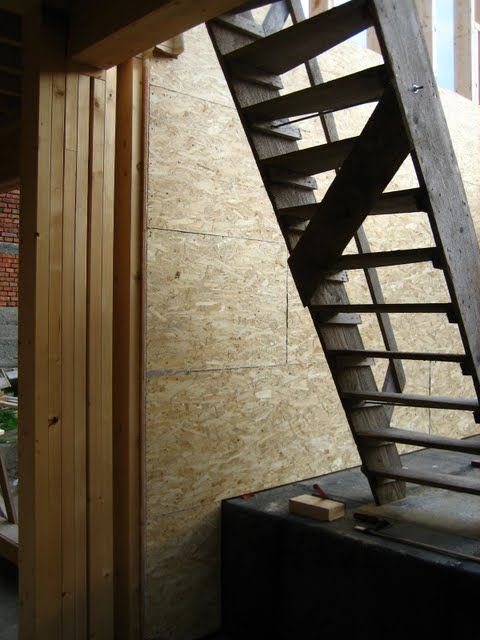

A jelikož jsme zpracovali všechno KVH z poslední malé dodávky, tak jsme pokračovali dole v opláštění příčky v obývacím pokoji, ke které se bude později stavět komín.

Vypadá to, že občasný déšť nás bude provázet po celé léto a tak se musíme snažit dostat dům pod střechu co nejdříve. Dnes jsme na stavbu přišli až po obědě. Nejen, že opět ráno trošku sprchlo, ale měl jsem defekt na autě a tak jsem musel do servisu a taky jsme měli schůzku v KB kvůli podpisu podlednich papírů k hypotéce a dneska jsme ten velký papírový cirkus ukončili a konečně můžeme čerpat peníze i z hypotéky. Odpoledne jsme potom s tátou zajeli koupit balík izolace Orsik od Isoveru, který potřebují, kvůli vyplnění pár dutin do kterých bych se po zaklopeni OSB deskama potom z vnější strany už nedostal. (chtel jsem Isover UNI ale nemeli ho) Po nacpáni izolace do dutiny vedle nosníku překladu jsme mohli oplášťovat jižní stěnu obývacího pokoje. Opláštění je v rohu přerušeno jenom 10mm dilatační spárou, kterou jsem opět vyplnil miralonovym provazcem a zítra ji vytmelím a přelepím airstop páskou.
Jelikož mám skvělého dodavatele KVH hranolů, který je schopny řešit moje objednávky velmi rychle, tak už zítra pojedeme opět pro další várku KVH na dokončení obvodových stěn podkroví, příček podkroví a možná zbude i na kostru garáže.(objednavku jsem zaslal v pondeli) Hned potom musím nechat přivézt velkou dodávku s krovy a palubkami na konstrukci střechy.
Ve 3D navrhu domu uz si pripravuju dalsi konstrukcni detaily pro vypocty spotreby materialu, jako jsou nametky krovu, vnejsi rosty atd...



úterý 26. července 2011

Den odpocinku

Dneska opet cely den proprselo. A tak jsem si aspon v dilne vyrobil tento pritlaceci valecek na lepeni airstop pasky. Zitra snad postavime podkrovni steny z ulice.  popis vyroby zde

sobota 23. července 2011

Pricka do pracovny a zacatek kostry podkrovi

Včera jsem přišel na stavbu v poledne, protože jsem dopoledne musel rozebrat a opravit stěrače na autě. Protože ve čtvrtek a celou noc na pátek docela hustě pršelo, měl jsem hrůzu z toho jak to tam bude vypadat. Tolik vody jsem tam ještě neměl. 2 hodiny mi zabralo vysávání kuchyně a všech místnosti pod stropem.
Video Celkem jsem vysál asi 25 - 30 nádob. Voda kapala i přes stropní záklop. Po této zkušenosti bych všem rád poradil, že není dobré stropní konstrukci zakrývat fólií. Pokud je velká rovná plocha, vítr fólií stejně podfoukne a voda se vždycky někudy dostane pod fólií a potom se tam drží a dřevo nemůže vyschnout. Když jsem přišel, měl jsem na stropě bazén pod fólií a ta se nemohla vypařovat. Tak jsem fólií hned oddělal z celého stropu a do hodiny byl strop suchý jako by vůbec nepršelo. Viz video. Od té doby strop nezakrývám! Po vysušení podlahy jsem začal řezat části příčky mezi obývacím pokojem a pracovnou. Když přišel otec, tak jsem příčku osadili. Opět pasuje přesně podle výkresů. Video ukazuje jak přesně lícují sklony všech tři rovin střechy za sebou.Video
pricka do pracovny zari novotou!




Dneska jsme začali se stavbou kostry podkrovní části domu. Připravil jsem západní stěnu od ložnice a potom jsme ji s pomoci taťky sešroubovali a společně s taťkou a bráchou jsem ji postavili. Západní stěna je přes 3 metry vysoká a je to nová dominanta domu při pohledu z ulice. Ještě před postavením stěny jsem parobrzdnou fólií Delta, která tvoří vzduchotěsné napojení stropu musel zvednout na podlahu patra a přisponkovat tak, abychom mohli stěnu na fólií postavit. Fólií jsem taky  cca 14cm od okraje podlepil tmelem tak aby dešťová voda nezatékala pod fólií viz. foto.
podlepovani folie polyuretanovym tmelem - proti zateceni a vzduchotesnosti

prisponkovani okraju a nasledne prelepeni airstop paskou

tmel jsem roztlacil kouskem dreva (musim si vyrobit pritlacny valecek)
Dilce na vyrobu zapadni steny

zapadni stena s panoramatickym oknem


nova dominanta. okno licuje s dvermi v prizemi

Po zavetrovani jsme se pustili do přední východní stěny podkroví, která je přes 11 metrů dlouhá a bude složená celkem že 3 části po cca 4 metrech délky. Podařilo se nám nařezat a sešroubovat všechny tři díly a v pondělí je budeme stavět. Video
predni stena sesroubovana a pripravena ke vztyceni
